اجرای صحیح شبکه فاضلاب یکی از مهم ترین مراحل در پروژه های عمرانی، شهری و صنعتی است. کیفیت اجرای این شبکه تأثیر مستقیمی بر عملکرد سیستم جمع آوری و انتقال فاضلاب، کاهش هزینه های تعمیر و نگهداری و افزایش طول عمر تأسیسات دارد. هرگونه خطا در طراحی، حفاری، نصب یا خاک ریزی می تواند در آینده مشکلاتی مانند نشست زمین، نشت فاضلاب، گرفتگی خطوط و کاهش ظرفیت انتقال را به همراه داشته باشد. به همین دلیل، اجرای شبکه فاضلاب باید بر اساس نقشه های مهندسی، شرایط زمین، حجم جریان و استانداردهای اجرایی انجام شود. در ادامه، مراحل اجرای شبکه فاضلاب با استفاده از لوله کاروگیت را بررسی می کنیم.
اهمیت انتخاب مصالح مناسب در اجرای شبکه فاضلاب
انتخاب مصالح مناسب یکی از مهم ترین عوامل در افزایش کیفیت، دوام و عملکرد شبکه فاضلاب است. استفاده از لوله ها، اتصالات، مصالح بستر و خاکریزی استاندارد باعث می شود شبکه در برابر فشار خاک، بارهای ترافیکی، رطوبت و مواد خورنده موجود در فاضلاب مقاومت بیشتری داشته باشد. همچنین، مصالح باکیفیت موجب توزیع یکنواخت بارهای وارده، جلوگیری از نشست زمین، کاهش احتمال شکستگی لوله ها و حفظ آب بندی اتصالات در طول زمان می شوند.
در مقابل، استفاده از مصالح غیراستاندارد می تواند مشکلاتی مانند نشت فاضلاب، نفوذ آب های زیرزمینی، جابه جایی لوله ها، گرفتگی خطوط و افزایش هزینه های تعمیر و نگهداری را به دنبال داشته باشد. به همین دلیل، انتخاب مصالح مناسب در کنار اجرای صحیح، نقش مهمی در افزایش عمر مفید شبکه، کاهش هزینه های بهره برداری و اطمینان از عملکرد پایدار سیستم جمع آوری و انتقال فاضلاب ایفا می کند.

نکات مهم قبل از اجرای شبکه فاضلاب

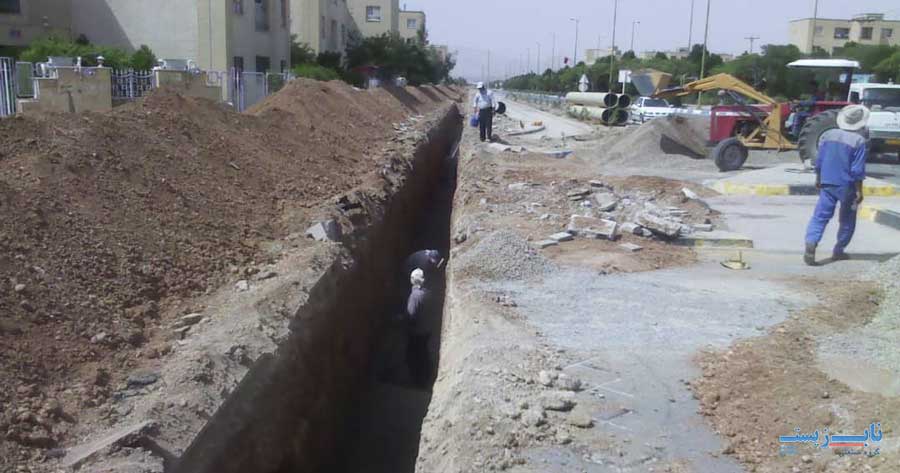

پیش از آغاز اجرای شبکه فاضلاب، لازم است شرایط پروژه به دقت بررسی شود. انجام این بررسی ها از بروز مشکلاتی مانند نشست زمین، نشت فاضلاب، گرفتگی خطوط و افزایش هزینه های تعمیرات جلوگیری کرده و کیفیت اجرای پروژه را افزایش می دهد.
- بررسی نقشه های اجرایی: پیش از شروع کار، مسیر لوله ها، محل منهول ها، انشعابات، شیب خطوط و ترازهای ارتفاعی باید با دقت بررسی شوند تا عملیات اجرایی مطابق نقشه انجام گیرد.
- بازدید از محل پروژه: بازدید میدانی به شناسایی موانع موجود، تأسیسات زیرزمینی، شرایط دسترسی و مشکلات احتمالی محل اجرا کمک می کند و از بروز خسارت در حین حفاری جلوگیری خواهد کرد.
- بررسی نوع خاک: شناخت جنس خاک برای انتخاب روش حفاری، آماده سازی بستر و نحوه خاکریزی اهمیت زیادی دارد. وجود خاک سست یا سنگی می تواند بر روند اجرای پروژه تأثیر بگذارد.
- تعیین عمق دفن لوله: عمق دفن لوله کاروگیت باید متناسب با شرایط پروژه، بارهای وارده و نوع کاربری محل انتخاب شود تا از لوله در برابر آسیب های احتمالی محافظت شود.
- کنترل شیب مسیر: رعایت شیب مناسب لوله های کاروگیت باعث انتقال روان فاضلاب و جلوگیری از ایجاد رسوب یا گرفتگی در داخل شبکه می شود.
- انتخاب قطر مناسب لوله: قطر لوله باید بر اساس حجم فاضلاب و ظرفیت موردنیاز پروژه انتخاب شود تا شبکه در آینده با مشکل کمبود ظرفیت مواجه نشود.
- آماده سازی مصالح و تجهیزات: پیش از شروع عملیات، مصالح موردنیاز، ماشین آلات و تجهیزات اجرایی باید آماده و از سلامت آن ها اطمینان حاصل شود تا پروژه بدون وقفه پیش برود.
- رعایت نکات ایمنی: ایمن سازی محل حفاری، استفاده از تجهیزات حفاظت فردی و پایدارسازی دیواره های ترانشه از مهم ترین اقداماتی هستند که باید قبل از شروع عملیات اجرایی انجام شوند.

تجهیزات مورد نیاز برای اجرای شبکه فاضلاب

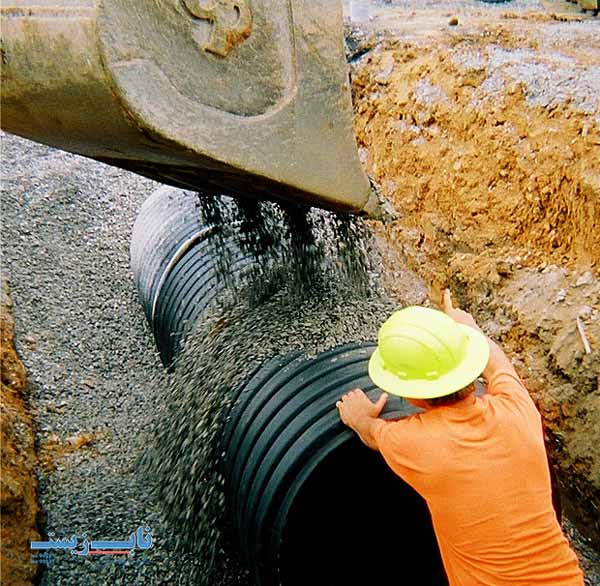

اجرای شبکه فاضلاب به تجهیزات و ابزارهای مناسب نیاز دارد تا عملیات با دقت، سرعت و ایمنی بیشتری انجام شود. استفاده از تجهیزات استاندارد علاوه بر افزایش کیفیت اجرا، احتمال بروز خطاهای اجرایی و آسیب به لوله ها را نیز کاهش می دهد. مهم ترین تجهیزات مورد نیاز عبارت اند از:
- بیل مکانیکی: بیل مکانیکی برای حفاری ترانشه و آماده سازی مسیر اجرای لوله ها استفاده می شود. انتخاب ماشین مناسب به عمق حفاری و شرایط زمین بستگی دارد.
- تجهیزات نقشه برداری و تراز: ابزارهایی مانند تراز لیزری، دوربین نقشه برداری و متر برای کنترل مسیر، تراز و شیب لوله ها به کار می روند و نقش مهمی در اجرای دقیق شبکه دارند.
- کمپکتور یا دستگاه تراکم خاک: پس از نصب لوله، از کمپکتور برای متراکم کردن بستر و لایه های خاکریزی استفاده می شود تا از نشست زمین در آینده جلوگیری شود.
- مصالح بستر: شن و ماسه با دانه بندی مناسب برای ایجاد بستر یکنواخت و محافظت از لوله در برابر بارهای وارده مورد استفاده قرار می گیرند.
- اتصالات و تجهیزات آب بندی: کوپلر، واشر آب بندی و سایر اتصالات استاندارد برای اتصال مطمئن لوله ها و جلوگیری از نشت فاضلاب ضروری هستند.
- تجهیزات حمل و جابه جایی: برای انتقال و قرار دادن لوله ها در داخل ترانشه از جرثقیل، تسمه های حمل یا سایر تجهیزات مناسب استفاده می شود تا از آسیب به لوله جلوگیری شود.
- تجهیزات تست نشتی: پس از نصب شبکه، تجهیزات تست آب بندی لوله های کاروگیت برای بررسی سلامت اتصالات و اطمینان از عدم وجود نشتی مورد استفاده قرار می گیرند.
- تجهیزات ایمنی: کلاه ایمنی، کفش کار، دستکش، جلیقه شبرنگ، علائم هشداردهنده و تجهیزات محافظت از دیواره ترانشه از مهم ترین وسایل ایمنی هستند که باید در تمام مراحل اجرای پروژه مورد استفاده قرار گیرند.

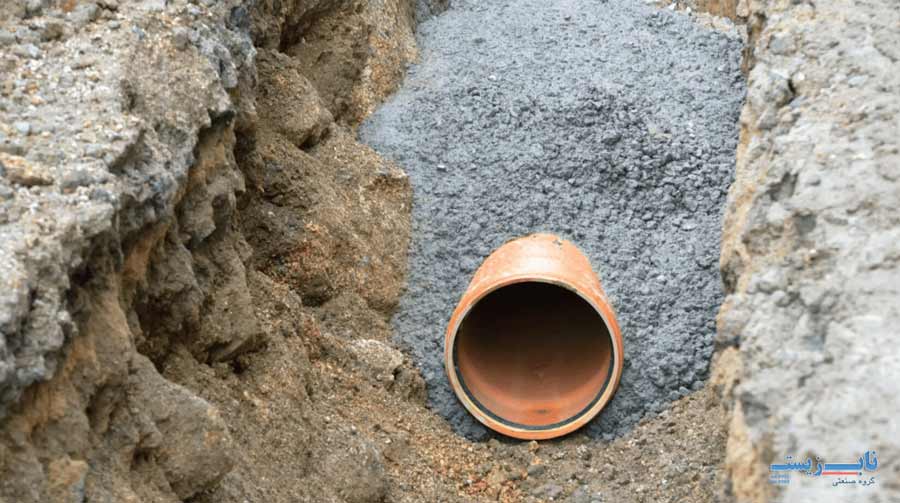

مراحل کلی پیاده سازی شبکه فاضلاب با لوله کاروگیت
اجرای شبکه فاضلاب با لوله کاروگیت تنها به قرار دادن لوله ها در داخل زمین محدود نمی شود، بلکه مجموعه ای از مراحل فنی و اجرایی است که باید به ترتیب و با دقت انجام شوند. رعایت این مراحل موجب افزایش استحکام شبکه، جلوگیری از نشت فاضلاب، کاهش هزینه های تعمیرات و افزایش عمر مفید سیستم می شود.
- پیاده سازی مسیر: اولین مرحله، پیاده سازی مسیر اجرای شبکه بر اساس نقشه های اجرایی است. در این مرحله، محل دقیق عبور لوله ها، منهول ها، انشعابات و تغییر مسیرها روی زمین مشخص می شود. همچنین ترازهای ارتفاعی و شیب مسیر کنترل می شوند تا عملیات حفاری و نصب لوله ها مطابق با طراحی پروژه انجام گیرد. هرگونه خطا در این مرحله می تواند باعث جابه جایی مسیر، افزایش هزینه های اجرا و ایجاد مشکلات در بهره برداری شود.
- حفاری ترانشه: پس از مشخص شدن مسیر، عملیات حفاری ترانشه آغاز می شود. عرض و عمق ترانشه باید متناسب با قطر لوله، شرایط خاک و الزامات پروژه باشد. کف ترانشه باید کاملاً هموار بوده و از وجود سنگ، نخاله، ریشه درختان یا هرگونه جسم تیز پاکسازی شود. در پروژه هایی با عمق حفاری زیاد، ایمن سازی دیواره های ترانشه نیز اهمیت زیادی دارد تا از ریزش خاک و بروز حوادث جلوگیری شود.
- آماده سازی بستر: پس از پایان حفاری، کف ترانشه با لایه ای از شن یا ماسه مناسب پوشانده می شود تا بستر یکنواختی برای استقرار لوله فراهم شود. این بستر علاوه بر محافظت از لوله در برابر فشارهای نقطه ای، موجب توزیع یکنواخت بارهای وارده نیز می شود. ضخامت و کیفیت بستر باید متناسب با شرایط پروژه انتخاب شده و قبل از نصب لوله کاروگیت، کاملاً تراز و متراکم شود.
- جانمایی و نصب لوله های کاروگیت: در این مرحله، لوله های کاروگیت با استفاده از تجهیزات مناسب داخل ترانشه قرار می گیرند. هنگام حمل و نصب باید از وارد شدن ضربه، خراش یا تغییر شکل لوله جلوگیری شود. همچنین لوله ها باید دقیقاً در امتداد مسیر طراحی قرار گرفته و از جابه جایی آن ها هنگام نصب جلوگیری شود. رعایت هم راستایی لوله ها در این مرحله، کیفیت اتصال و عملکرد شبکه را بهبود می بخشد.
- اتصال لوله ها: پس از قرارگیری لوله ها، اتصال آن ها با استفاده از کوپلر و واشر آب بندی انجام می شود. قبل از اتصال، محل قرارگیری واشر و دو سر لوله باید کاملاً تمیز باشند تا از ورود خاک یا ذرات خارجی به محل اتصال جلوگیری شود. پس از نصب، هم راستایی لوله ها و استحکام اتصال بررسی می شود تا شبکه در برابر نشت و نفوذ آب های زیرزمینی مقاوم باشد.
- کنترل شیب و تراز: یکی از مهم ترین مراحل اجرای شبکه، کنترل شیب و تراز لوله ها است. شیب مناسب باعث حرکت روان فاضلاب و جلوگیری از رسوب گذاری داخل لوله می شود. در این مرحله، با استفاده از تراز لیزری یا تجهیزات نقشه برداری، شیب هر بخش از شبکه کنترل شده و در صورت نیاز اصلاحات لازم انجام می شود. انجام این کنترل پیش از خاکریزی، از بروز مشکلات عملکردی در آینده جلوگیری می کند.
- انجام تست آب بندی: قبل از پوشاندن لوله ها، شبکه باید از نظر آب بندی و سلامت اتصالات آزمایش شود. در این مرحله، تمامی اتصالات از نظر وجود نشتی، جابه جایی یا نقص در نصب بررسی می شوند. انجام تست آب بندی این امکان را فراهم می کند که ایرادات احتمالی قبل از خاکریزی برطرف شوند و از هزینه های سنگین تعمیرات پس از بهره برداری جلوگیری شود.
- خاکریزی اولیه: پس از تأیید صحت نصب و اتصالات، عملیات خاکریزی اولیه آغاز می شود. اطراف و زیر لوله با مصالح دانه بندی مناسب پر شده و به صورت لایه ای متراکم می شود. این مرحله نقش مهمی در تثبیت لوله و جلوگیری از جابه جایی آن دارد. استفاده از مصالح مناسب و تراکم یکنواخت، از وارد شدن تنش های موضعی به لوله جلوگیری می کند.
- خاکریزی نهایی: در مرحله خاکریزی نهایی، باقی مانده ترانشه با خاک مناسب پر می شود. عملیات خاکریزی باید به صورت لایه لایه انجام شده و هر لایه به خوبی متراکم شود. همچنین باید از استفاده از سنگ های بزرگ، نخاله های ساختمانی یا مصالحی که ممکن است به لوله آسیب برسانند، خودداری شود. اجرای صحیح این مرحله از نشست زمین و آسیب به شبکه در آینده جلوگیری می کند.
- بازدید و تحویل نهایی پروژه: پس از پایان عملیات اجرایی، کل شبکه مورد بازدید و کنترل نهایی قرار می گیرد. در این مرحله، کیفیت اجرای لوله ها، وضعیت اتصالات، شیب مسیر، کیفیت خاکریزی و انطباق عملیات با نقشه های اجرایی بررسی می شود. پس از تأیید تمامی موارد و رفع نواقص احتمالی، شبکه آماده بهره برداری و تحویل به کارفرما خواهد بود.
